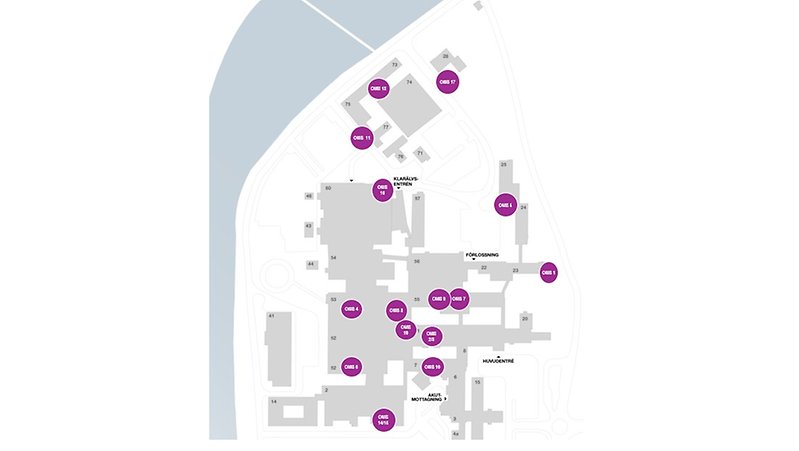

Ombyggnationer Nya CSK
Vi bygger inte bara nya hus inom projektet, vi renoverar också stora delar av det befintliga beståndet. För att få ihop en så bra helhet som möjlig så kommer vi utföra 17 ombyggnationer i varierande omfattning under projektet.

Två grundförutsättningar för Nya CSK
- Sjukhustomten är begränsad. För att kunna bygga nytt måste vissa befintliga byggnader rivas för att ge plats åt nya.
- Vård ska bedrivas under hela byggtiden. Alla verksamheter ska vara igång samtidigt som man bygger nytt, river befintligt samt bygger om vissa lokaler.
Detta innebär att verksamheter som finns i byggnader som ska rivas behöver flytta i väntan på att deras nya lokaler är byggda. Därför behöver vi anpassa befintligt bestånd och flytta verksamheter tillfälligt för att helheten ska gå ihop.
Genomförda ombyggnationer (OMB)
OMB 1 – Sjukhusbiblioteket - lila gata, hiss U, plan 6
Ombyggnad 1 omfattar en tillfällig placering av sjukhusbiblioteket fram till att verksamheten flyttar in i Mottagningshuset. Biblioteket flyttar för att frigöra lokaler för förlossningen, specialistmödravården och ultraljudsmottagningen.
Status: Biblioteket flyttade in i slutet av november 2024.

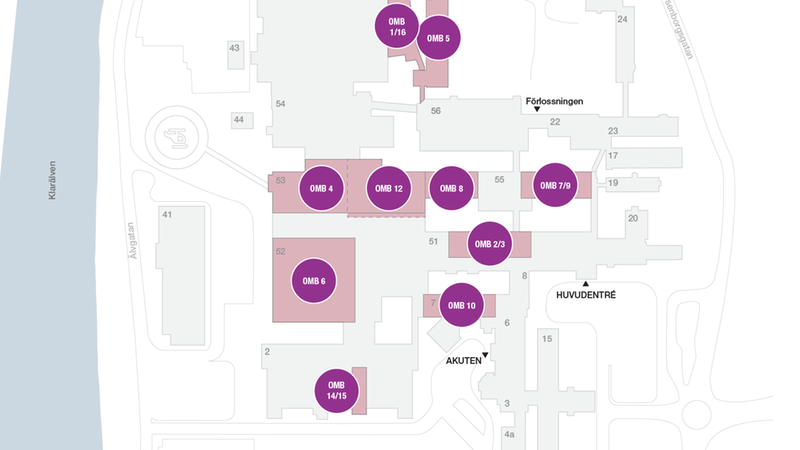

OMB 2 – Ortopedakuten - blå gata, hiss C, plan 3
Ortopedakuten har flyttat till lokaler i hus 51, bredvid ortopedmottagningen, för att deras lokaler kommer att rivas. Längre fram kommer ortopedakuten att flytta till Akuthuset tillsammans med övriga verksamheter av akut karaktär.
Status: Ortopedakuten flyttade in vid årsskiftet 2024/2025.
OMB 3 – Utökning ögonkliniken - röd/gul gata, hiss B, plan 3.
Ögonavdelningen har länge haft ont om plats i sina nuvarande lokaler och kommer därför att utöka sina ytor i samband med ombyggnationen i hus 51.
Status: Driftsatte lokalerna i början av 2025.
OMB 4 – Avdelning 9, medicinavdelning – gul gata, hiss A, plan 4.
Ombyggnationen omfattar plan 4 i hus 53 för att skapa lokaler anpassade för en medicinsk vårdavdelning (medicinavdelning 9).
Status: Medicinavdelning 9 flyttade till sina nya lokaler vecka 8 2025.
OMB 5 – Reumatologimottagning – lila gata, hiss R, plan 4.n
Reumatologimottagningen kommer tillfälligt att flytta till hus 25 plan 4, innan de flyttar permanent till Mottagningshuset. Till reumatologimottagningens nuvarande lokaler flyttar förlossningen, specialistmödravården och ultraljudsmottagningen.
Status: Reumatologimottagningen flyttade till sina nya lokaler 9 april 2025.
OMB 10 – Kirurgmottagning 2 – grön gata, hiss E, plan 5
Ombyggnation för Kirurgmottagning 2 i hus 7 görs för att hus 23 ska rivas. Mottagningen hamnar i samma hus som kirurgmottagning 1 och mycket närmare kirurgavdelningarna 101,102.103 som idag finns i hus 15.
Status: Öppnade upp i nya lokaler 20 oktober 2025.
OMB 8 – Kvinnosjukvården gynekologisk dagvård – röd/gul gata, hiss B, plan 4.
Ombyggnation av plan 4 i hus 53 görs för att ge gynekologisk onkologimottagning lokaler för både mottagning och dagvård.
Hela kvinnosjukvården kommer så småningom att samlokaliseras i Akuthuset. Under byggtiden behöver kvinnosjukvårdens verksamheter flytta tillfälligt eftersom deras nuvarande lokaler ska rivas.
Status: Öppnade upp i nya lokaler 20 januari 2025.
OMB 7 –Avdelning 105, medicinavdelning – blå gata, hiss G, plan 5
Ombyggnationen görs för att skapa 14 generella vårdplatser.
Status: Ombyggnationen är klar och här startar en helt ny avdelning upp med fokus på lungpatienter. Beräknad uppstart med patienter i februari 2026.
OMB 11 – Hus 75 och 77: nya utbildningslokaler för CKU
Öppnade upp i nya lokaler 20 oktober 2025.
Ombyggnation 11 görs för att skapa nya utbildningslokaler för CKU (Centrum för klinisk utbildning) i hus 75 och 77.
Status: Flyttade in i de nya lokalerna under vecka 17 och öppnade upp i nya lokalerna 28 april 2025.

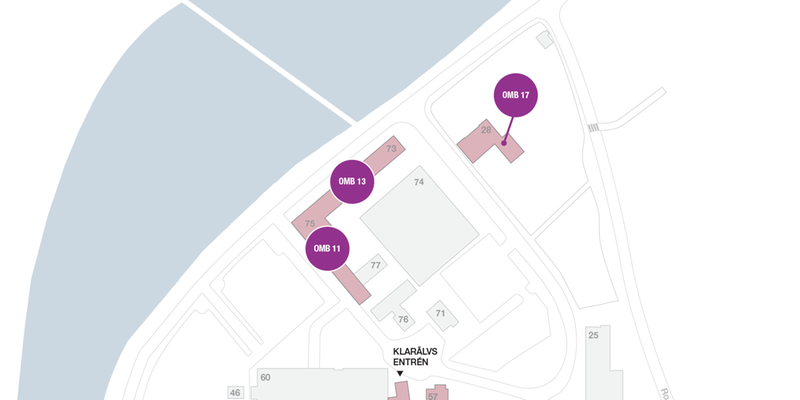

OMB 17 – Hus 28: regionfastigheter
Kontor Regionfastigheter, hus 28.
Regionfastigheter kommer att flytta till hus 28 i samband med att deras befintliga lokaler rivs för att göra plats för Akuthuset.
Status: Inflyttning klar februari 2025.

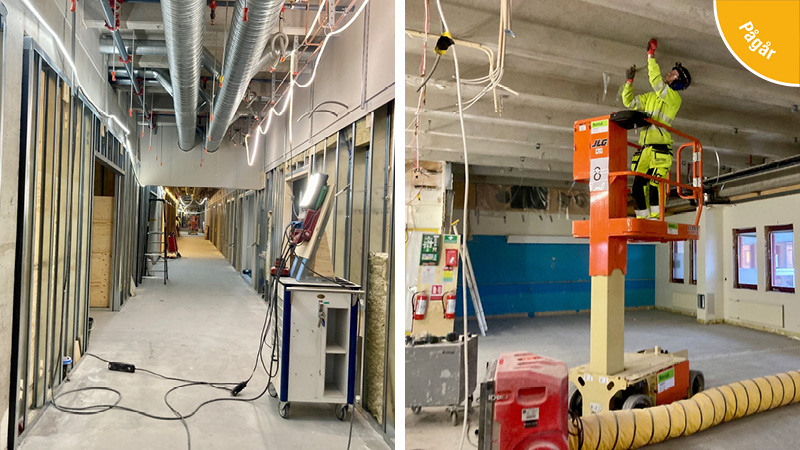

Pågående ombyggnationer (OMB)
OMB 6 – Hus 52 plan 2: temporära förlossningslokaler
Denna ombyggnation görs för att skapa temporära förlossningslokaler på grund av att nuvarande lokaler rivs för att ge plats för Akuthuset.
Förlossningen, specialistmödravården och ultraljudsmottagningen kommer flytta till tillfälliga lokaler där sjukhusbiblioteket legat tidigare. De kommer att vara placerade här tills Akuthuset är färdigbyggt då de flyttar dit tillsammans med hela kvinnosjukvården.
Status: Produktion pågår från november 2024 till slutet av december 2026.
OMB 13 – Smittskydd, hus 73, entréplan
Denna ombyggnation görs för att skapa temporära förlossningslokaler på grund av att nuvarande lokaler rivs för att ge plats för Akuthuset.
Förlossningen, specialistmödravården och ultraljudsmottagningen kommer flytta till tillfälliga lokaler där sjukhusbiblioteket legat tidigare. De kommer att vara placerade här tills Akuthuset är färdigbyggt då de flyttar dit tillsammans med hela kvinnosjukvården.
Status: Produktion pågår från november 2024 till slutet av december 2026.
OMB 16 – Ny entré till operation samt anpassningar befintliga lokaler Klarälvsentrén, Smärtcentrum, Operationsmottagningen samt Uppvakning
Denna ombyggnation görs för att skapa temporära förlossningslokaler på grund av att nuvarande lokaler rivs för att ge plats för Akuthuset.
Förlossningen, specialistmödravården och ultraljudsmottagningen kommer flytta till tillfälliga lokaler där sjukhusbiblioteket legat tidigare. De kommer att vara placerade här tills Akuthuset är färdigbyggt då de flyttar dit tillsammans med hela kvinnosjukvården.
Status: Produktion pågår från november 2024 till slutet av december 2026.

Planerade ombyggnationer (OMB)
OMB 9 – Lekterapin avdelning 12, blå gata, hiss G, plan 3
Ombyggnation 09 genomförs i befintliga lokaler på avdelning 2 för att få till ett bättre flöde på avdelningen.
Status: Ombyggnationen påbörjas i början av 2027.
OMB 14 – IT/Tele, röd gata, hiss K, plan 1
I Smittskyddsnuvarande lokaler kommer ombyggnation 14 och 15 att genomföras för att evakuera IT och Tele från hus 22 samt hus 56 då husen ska rivas för att ge plats för Akuthuset.
Status: Ombyggnationen påbörjas i april 2026.
OMB 15 – MT-verkstad, röd gata, hiss K, plan 1
I Smittskyddsnuvarande lokaler kommer ombyggnation 14 och 15 att genomföras för att flytta den verkstad som MT nu har i hus 23, plan 6 som är ett av husen som ska rivas för att ge plats för Akuthuset.
Status: Ombyggnationen påbörjas i april 2026.
